外贸时间管理完全指南:Lead Time vs Delivery Time深度解析及FOB/CIF实战案例

引言:时间就是金钱,准确理解时间术语是外贸成功的关键

在国际贸易中,时间管理往往决定了一笔订单的成败。一个看似简单的"What's your delivery time?"问题,背后却隐藏着复杂的时间概念体系。是客户想知道生产周期?运输时间?还是整个交货期?

作为外贸从业者,如果你曾经因为时间术语的误解而导致客户投诉、延迟交货或者合同纠纷,那么这篇文章将为你彻底解决这些困扰。我们将通过真实案例,深入解析外贸中的各种时间概念,让你在面对客户询问时游刃有余。



第一部分:核心概念辨析 - Lead Time vs Delivery Time

基本定义

很多外贸新手经常混淆这两个概念,甚至一些有经验的业务员也会在某些场合用错。让我们先厘清基本定义:

Lead Time(前置时间/生产周期)

  • 完整定义 :从客户下订单到货物准备就绪发货的整个时间周期

  • 涵盖环节 :订单确认、原料采购、生产制造、质检、包装等所有准备工作

  • 责任方 :主要是供应商/出口商的责任时间

  • 实例 :"Our lead time is 30 days from order confirmation"

Delivery Time(交付时间)

  • 严格定义 :货物从发出到客户实际收到的运输配送时间

  • 主要内容 :物流运输、清关、最后一公里配送

  • 责任方 :根据贸易术语确定(FOB买方负责,CIF卖方负责)

  • 实例 :"Delivery time by sea freight is 25 days to Karachi"

实际业务中的复杂性

客户询问的模糊性
在实际外贸业务中,客户问"What's your delivery time?"时,往往指的是:

  • 70% 的情况:想知道总的交货期(Lead time + Delivery time)

  • 20% 的情况:只关心运输时间

  • 10% 的情况:只关心生产时间

地区差异性

  • 欧美客户 :通常概念更清晰,会明确区分production time和shipping time

  • 中东客户 :经常用delivery time来指代整个交货期

  • 非洲客户 :更关注到港时间,delivery time多指海运时间


第二部分:外贸时间体系全解析

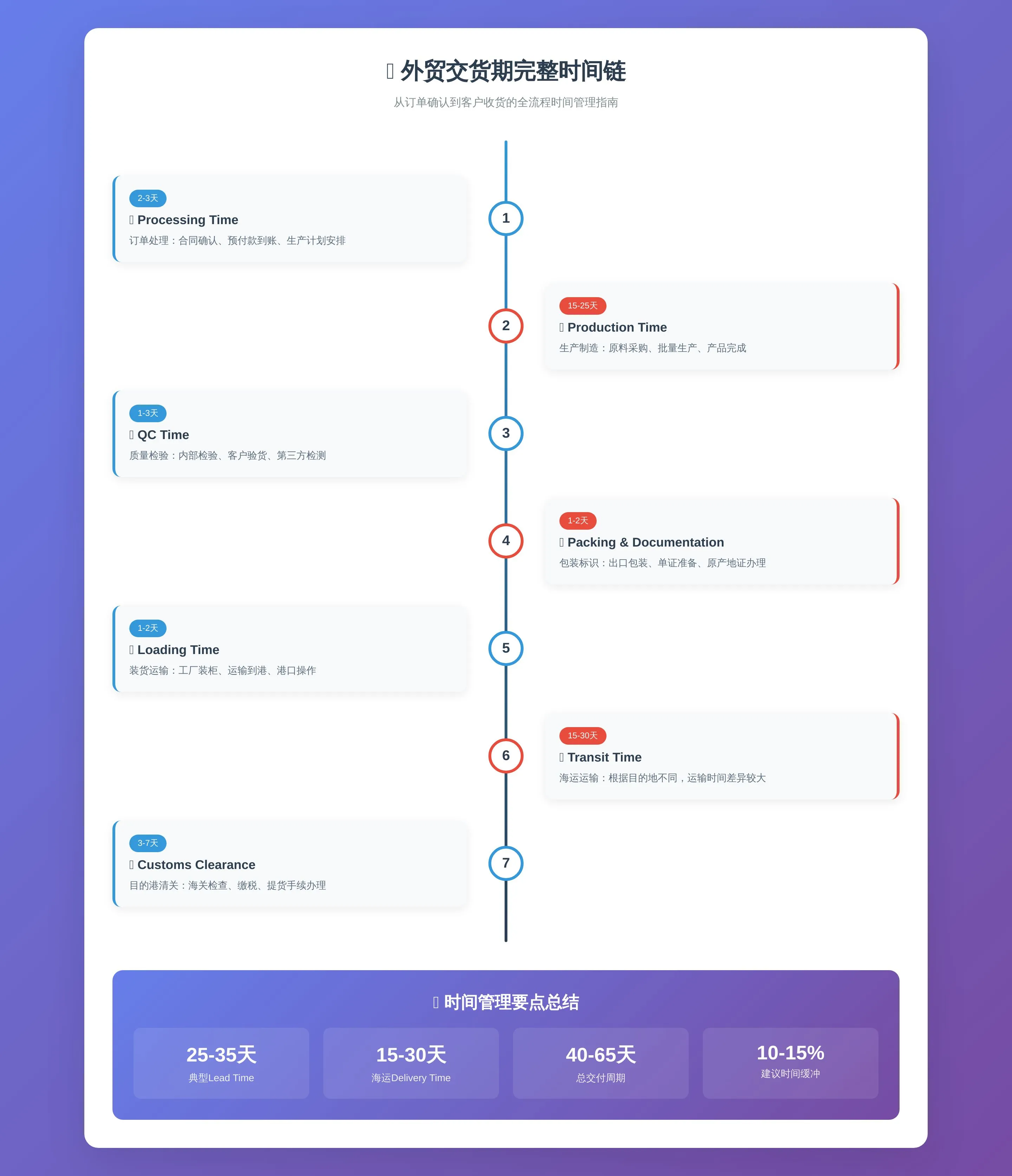

完整时间链条图解

订单确认 → 生产准备 → 制造 → 质检 → 包装 → 单证 → 运输 → 清关 → 交付
    ↓         ↓        ↓     ↓     ↓     ↓     ↓     ↓     ↓
Processing → Production → QC → Packing → Doc → Transit → Customs → Final
   Time       Time     Time   Time    Time   Time    Clearance  Delivery

各时间段详细解析

1. Processing Time(订单处理时间)

定义 :从收到客户询盘到正式开始生产的准备时间

具体内容

  • 报价确认和合同谈判:1-3天

  • 合同签署:1-2天

  • 预付款到账确认:1-3天

  • 生产计划安排:1天

实际案例

客户询价:2024年1月1日
报价回复:2024年1月2日
价格确认:2024年1月3日
合同签署:2024年1月5日
预付款到账:2024年1月8日
生产开始:2024年1月9日
Processing Time = 8天

2. Production Time(生产时间)

定义 :纯制造时间,从原料投入到成品完成

影响因素

  • 产品复杂程度

  • 订单数量

  • 工厂产能

  • 原料供应情况

不同产品的典型生产时间

  • 简单电子产品:7-15天

  • 服装纺织品:15-25天

  • 机械设备:20-45天

  • 定制产品:30-60天

3. QC Time(质检时间)

定义 :质量检验和测试所需时间

检验类型

  • 内部质检:1-2天

  • 客户验货:1-3天

  • 第三方检验:2-5天

  • 特殊认证测试:5-15天

4. Packing Time(包装时间)

定义 :产品包装和标识时间

包装类型影响

  • 标准出口包装:0.5-1天

  • 特殊包装要求:1-3天

  • 大型设备包装:2-5天

5. Documentation Time(单证时间)

定义 :准备出口单据的时间

必要单据

  • 商业发票:同天

  • 装箱单:同天

  • 原产地证:1-2天

  • 其他认证:2-5天

6. Loading Time(装货时间)

定义 :货物装柜和运输到港口的时间

具体环节

  • 工厂装柜:0.5天

  • 运输到港:0.5-2天

  • 港口操作:1天

7. Transit Time(运输时间)

定义 :货物在途运输时间

主要航线运输时间

  • 中国到欧洲:25-35天(海运)

  • 中国到北美:15-25天(海运)

  • 中国到中东:15-20天(海运)

  • 中国到非洲:20-30天(海运)

  • 航空运输:3-7天(全球主要目的地)

8. Customs Clearance Time(清关时间)

定义 :目的港海关清关所需时间

各国清关效率

  • 发达国家:2-5天

  • 发展中国家:5-10天

  • 部分非洲国家:10-20天

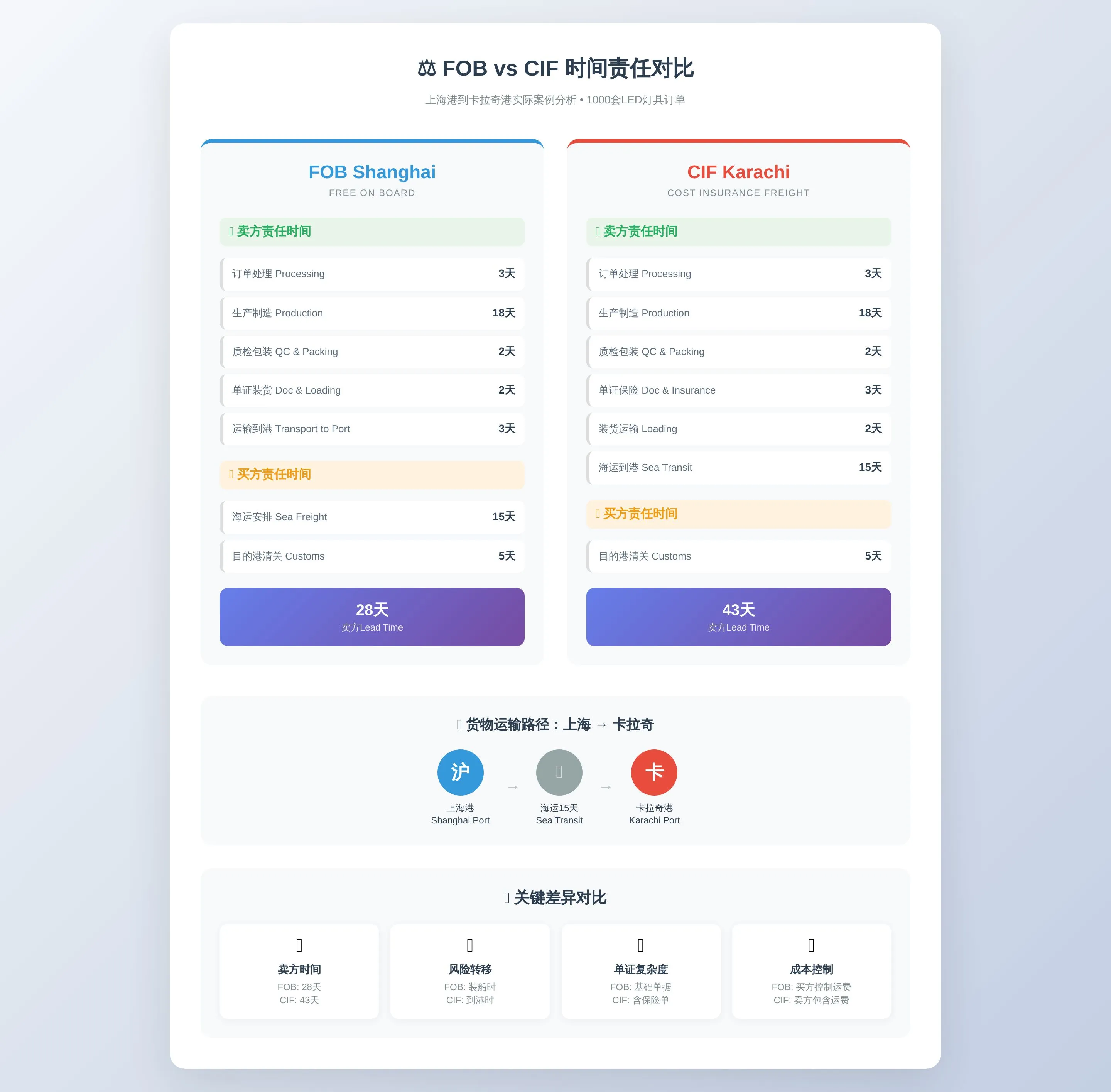

第三部分:实战案例 - FOB Shanghai vs CIF Karachi详解


案例背景设定

订单信息

  • 产品:LED照明灯具

  • 数量:1000套

  • 单价:FOB $50/套,CIF $65/套

  • 起运港:上海港

  • 目的港:巴基斯坦卡拉奇港

  • 客户:巴基斯坦进口商

FOB Shanghai 完整时间链

卖方责任阶段(中国供应商)

📅 Day 1-3: Processing Time(订单处理时间)
   - Day 1: 收到客户正式订单
   - Day 2: 合同确认,安排生产计划
   - Day 3: 收到30%预付款,生产启动

📅 Day 4-21: Production Time(生产时间)
   - Day 4-8: 原料采购和准备
   - Day 9-19: 批量生产
   - Day 20-21: 生产收尾

📅 Day 22-23: QC Time(质检时间)
   - Day 22: 内部全检
   - Day 23: 客户远程验货确认

📅 Day 24: Packing Time(包装时间)
   - 出口标准包装
   - 贴唛头标签

📅 Day 25-26: Documentation Time(单证准备)
   - Day 25: 准备商业发票、装箱单
   - Day 26: 办理原产地证

📅 Day 27-28: Loading Time(装货时间)
   - Day 27: 工厂装柜,运输到上海港
   - Day 28: 港口操作,货物装船

🚢 Day 28: FOB交货完成,风险转移给买方

买方责任阶段(巴基斯坦客户)

📅 Day 28-43: Transit Time(海运时间)
   - 买方安排的货运代理负责
   - 上海到卡拉奇:15天海运

📅 Day 43-48: Customs Clearance(目的港清关)
   - Day 43: 货物到港
   - Day 44-47: 海关检查和清关手续
   - Day 48: 提货并运输到买方仓库

📦 Day 48: 买方最终收货

FOB总结

  • 卖方Lead Time:28天

  • 买方Delivery Time:20天

  • 总交付时间:48天

CIF Karachi 完整时间链

卖方责任阶段(中国供应商)

📅 Day 1-3: Processing Time(订单处理时间)
   ⭐ 同FOB,但需额外考虑海运舱位预订

📅 Day 4-21: Production Time(生产时间)
   ⭐ 与FOB完全相同

📅 Day 22-23: QC Time(质检时间)
   ⭐ 与FOB完全相同

📅 Day 24: Packing Time(包装时间)
   ⭐ 与FOB完全相同

📅 Day 25-27: Documentation Time(单证准备)
   - Day 25: 商业发票、装箱单
   - Day 26: 原产地证
   - Day 27: 🆕 海运提单、保险单

📅 Day 28-29: Loading Time(装货时间)
   - Day 28: 装柜运输到港
   - Day 29: 港口操作,货物装船

📅 Day 30-44: Transit Time(海运时间)
   - 卖方安排并承担运输风险
   - 卖方需要购买货物运输保险
   - 上海到卡拉奇:15天

🏁 Day 44: CIF交货完成,货物到达卡拉奇港

买方责任阶段(巴基斯坦客户)

📅 Day 44-49: Customs Clearance(目的港清关)
   - 买方仅负责清关和提货
   - 风险已在目的港转移

📦 Day 49: 买方最终收货

CIF总结

  • 卖方Lead Time:44天

  • 买方Delivery Time:5天

  • 总交付时间:49天

对比分析表

项目

FOB Shanghai

CIF Karachi

关键差异

卖方责任期

28天

44天

CIF多承担16天海运

买方责任期

20天

5天

FOB买方需自理运输

风险转移点

上海港装船时

卡拉奇港到港时

CIF承担运输风险

单证复杂度

相对简单

需要保险单

CIF需办理货运保险

成本控制

买方控制运费

卖方包含运费

影响价格谈判策略

操作便利性

买方需找货代

卖方一站式服务

CIF对买方更便利


第四部分:客户询问应对策略

常见客户询问及标准回复

情况1:客户问"What's your delivery time?"

❌ 错误回复
"Our delivery time is 25 days."
(太模糊,容易产生误解)

✅ 正确回复

Dear [客户名],

Thank you for your inquiry. To provide you with accurate information, could you please clarify if you need:

1) Production lead time (from order confirmation to ready for shipment): 25 days
2) Shipping time only (from Shanghai to your port): 15-20 days by sea
3) Total delivery time (production + shipping): approximately 40-45 days

Please let me know which timeframe you're referring to, so I can give you the most relevant information.

Best regards,
[Your name]

情况2:客户明确问"How long for production?"

✅ 标准回复

Our production lead time is 20-25 days after order confirmation and receipt of advance payment. This includes:
- Order processing: 2-3 days
- Manufacturing: 18-20 days
- Quality control & packing: 2 days

If you have urgent requirements, we may be able to expedite for an additional 15% surcharge.

情况3:客户问"When can I receive the goods?"

✅ 标准回复

Based on our standard process, here's the complete timeline:

🏭 Production: 25 days
🚢 Shipping to [destination]: 15 days (by sea) / 5 days (by air)
🛃 Customs clearance: 3-5 days (varies by country)

Total estimated time: 43-45 days from order confirmation

Would you prefer sea freight (economical) or air freight (faster)? I can provide detailed quotes for both options.

不同贸易术语的回复技巧

FOB条件下的回复

Under FOB Shanghai terms:
- Our responsibility: 28 days (production + loading at Shanghai port)
- Your arrangement needed: shipping + customs clearance
- Estimated total time: 45-50 days (depending on your logistics choice)

CIF条件下的回复

Under CIF [destination] terms:
- Our responsibility: 44 days (production + shipping to your port)
- Your responsibility: customs clearance only (3-5 days)
- Total estimated delivery: 47-49 days door to port

第五部分:时间管理最佳实践

供应商角度的时间优化

1. 建立时间缓冲机制

  • 生产计划增加10-15%缓冲时间

  • 为突发情况预留应急方案

  • 建立快速响应机制

2. 透明化时间管理

建议给客户的时间跟踪表:
Week 1: Order processing & production planning
Week 2-3: Raw material procurement & production start
Week 4-5: Mass production phase
Week 6: Quality control & packing
Week 7: Documentation & shipping arrangement

3. 建立预警系统

  • 提前3天通知可能的延误

  • 提供替代解决方案

  • 定期更新进度给客户

客户角度的时间规划

1. 提前规划采购时间

  • 考虑季节性因素(如春节、斋月等)

  • 预留足够的清关时间

  • 考虑目的国的节假日影响

2. 多渠道物流备选

  • 海运+空运组合方案

  • 不同船公司的选择

  • 快递作为紧急补充


结语:精准时间管理,成就外贸专业形象

在全球化贸易竞争日趋激烈的今天,精准的时间管理不仅是操作技能,更是专业形象的体现。一个能够准确理解并清晰解释各种时间概念的外贸业务员,往往能够获得客户更多的信任和订单。

核心要点回顾

  1. 概念清晰 :准确区分Lead Time、Delivery Time等概念

  2. 沟通明确 :面对客户询问时,主动澄清具体含义

  3. 计划周密 :为每个时间环节留有合理缓冲

  4. 信息透明 :及时更新进度,建立客户信任

  5. 持续优化 :根据经验不断改进时间管理流程

实用工具推荐

建议每位外贸从业者建立自己的"时间管理工具包":

  • 📊 标准时间表模板 :不同产品的标准生产和交付时间

  • 📋 客户沟通话术库 :针对不同时间询问的标准回复

  • 📅 项目进度跟踪表 :实时监控每个订单的时间节点

  • ⚠️ 风险预警清单 :可能影响交期的关键因素

写在最后

时间管理是外贸业务的生命线。希望这篇文章能够帮助你在面对客户时间询问时更加专业和自信。记住,每一次准确的时间承诺都是在为你的职业声誉加分,每一次及时的交付都是在为下一次合作奠定基础。

在外贸这条路上,时间不仅是金钱,更是信任的基石。愿每一位读者都能成为时间管理的专家,在国际贸易的舞台上展现中国供应商的专业水准。
